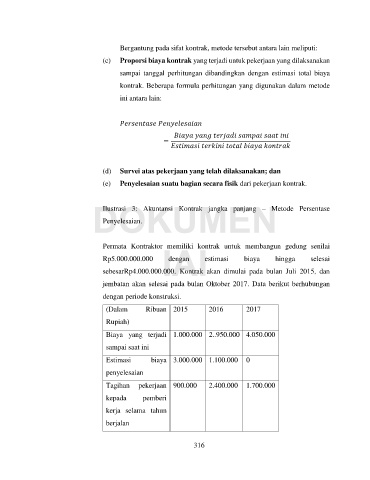

Page 324 - MODUL LEVEL DASAR AKUNTANSI KEUANGAN
P. 324

Bergantung pada sifat kontrak, metode tersebut antara lain meliputi:

                                   (c)  Proporsi biaya kontrak yang terjadi untuk pekerjaan yang dilaksanakan
                                         sampai  tanggal  perhitungan  dibandingkan  dengan  estimasi  total  biaya

                                         kontrak. Beberapa formula perhitungan yang digunakan dalam metode
                                         ini antara lain:





                                                       =



                                   (d)  Survei atas pekerjaan yang telah dilaksanakan; dan

                                   (e)  Penyelesaian suatu bagian secara fisik dari pekerjaan kontrak.


                                DOKUMEN
                                   Ilustrasi  3:  Akuntansi  Kontrak  jangka  panjang  –  Metode  Persentase

                                   Penyelesaian.


                                   Permata  Kontraktor  memiliki  kontrak  untuk  membangun  gedung  senilai
                                                         dengan
                                   Rp5.000.000.000     IAI                        biaya     hingga      selesai
                                                                     estimasi
                                   sebesarRp4.000.000.000.  Kontrak  akan  dimulai  pada  bulan  Juli  2015,  dan

                                   jembatan akan selesai pada bulan Oktober 2017. Data berikut berhubungan
                                   dengan periode konstruksi.

                                    (Dalam       Ribuan  2015         2016        2017

                                    Rupiah)
                                    Biaya  yang  terjadi  1.000.000  2..950.000  4.050.000

                                    sampai saat ini
                                    Estimasi       biaya  3.000.000  1.100.000  0

                                    penyelesaian

                                    Tagihan  pekerjaan  900.000       2.400.000  1.700.000
                                    kepada      pemberi

                                    kerja  selama  tahun
                                    berjalan
